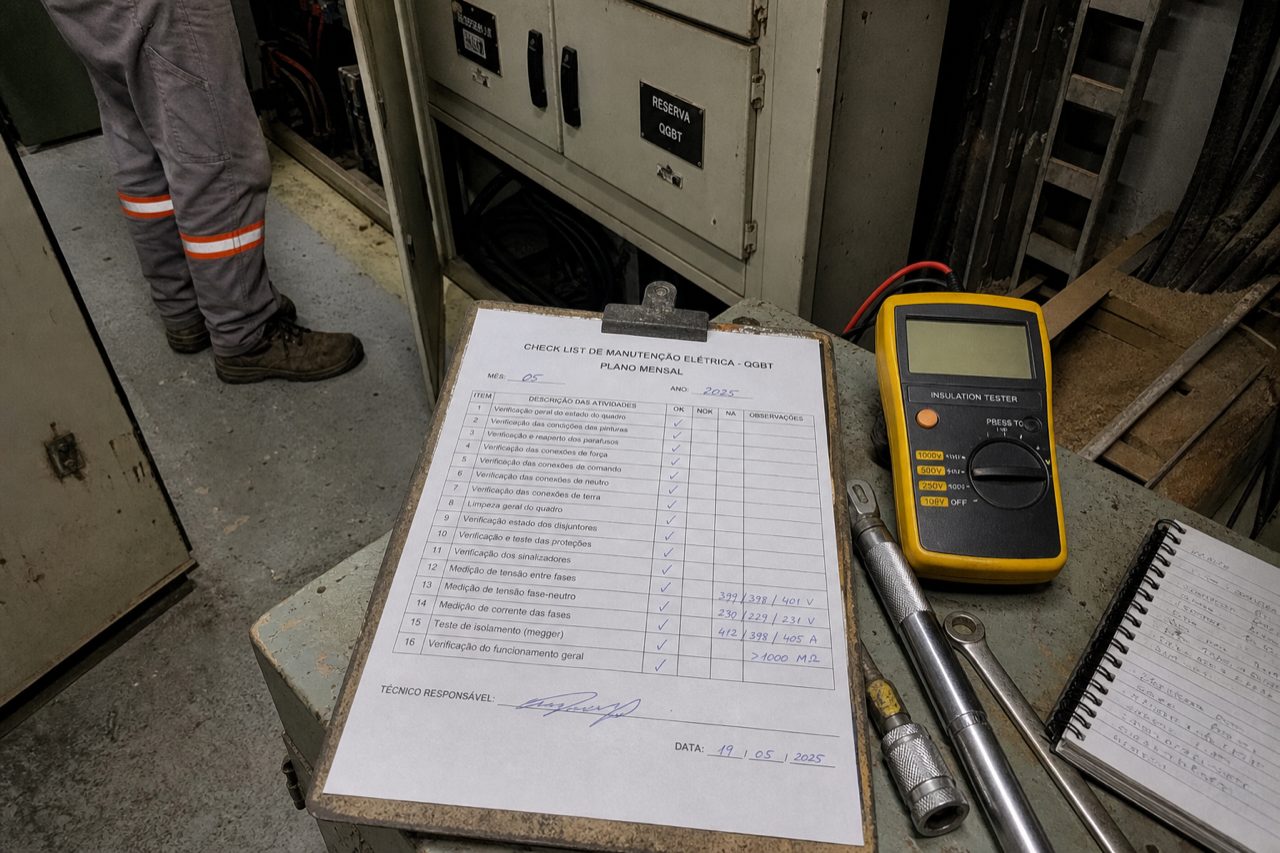

Planta sem checklist mensal de manutenção elétrica vive de memória e de corretiva. Um mês o time reaperto um barramento; no outro, ninguém olha o gerador; no terceiro, o aterramento "já foi medido há anos". Este roteiro organiza o que inspecionar todo mês, o que registrar e quando escalar para ensaio, parada ou plantão. Serve para indústrias em todo o Brasil que precisam de rotina simples, repetível e auditável.
Não substitui o plano anual nem a estratégia preventiva e preditiva. É a camada operacional: o que a equipe (própria ou contratada) percorre com frequência curta para não deixar falha virar emergência.
Por que o checklist mensal importa
- Captura degradação cedo: conexão frouxa, odor, ruído e temperatura anômala aparecem antes do trip.
- Gera histórico: sem registro, a próxima equipe recomeça do zero e a auditoria não encontra evidência.
- Alimenta o plano maior: itens recorrentes no mensal viram termografia, ensaio de óleo ou janela de parada programada.
- Reduz plantão: muita emergência de média tensão começa como anomalia ignorada no roteiro do mês. Veja o guia de plantão em média e alta tensão.
Checklist bom cabe em uma visita. Se a lista exige desmontar a fábrica todo mês, ela não será cumprida. Separe o que é mensal do que é trimestral, semestral e anual.
Como usar este roteiro
- Adapte ao inventário real: QGBT, CCM, motores críticos, gerador, cabine, transformador.
- Marque cada item: OK, atenção ou bloqueio (não opera até corretiva).
- Tire foto de anomalia e anote TAG, data e responsável.
- Feche a visita com pendências priorizadas (7 dias, 30 dias, próxima parada).
- Arquive no mesmo lugar todo mês (pasta digital ou sistema de OS).
1. Segurança e preparação (antes de abrir qualquer porta)
- Confirmar autorização de trabalho e permissão de acesso à sala elétrica / cabine
- EPI adequado ao risco (arco, isolação, capacete, calçado)
- Detectores e sinalização disponíveis; LOTO pronto se houver intervenção
- Unifilar atualizado em mãos (impresso ou digital offline)
- Registrar condições do ambiente: temperatura, umidade, poeira, vazamento, odor
Sem unifilar e sem LOTO, a visita vira passeio. Em média tensão, não abra cubículo "só para olhar" sem procedimento.
2. Painéis e quadros (QGBT, CCM, comando)
- Portas, fechos, grelhas e IP: sem folga, sem corrosão avançada, sem gambiarra de fio passando pela porta
- Sinais de aquecimento: descoloração, odor de isolamento, ruído de contator atípico
- Indicadores e lâmpadas de sinalização: funcionando e legíveis
- Etiquetas de circuito e TAG: presentes e coerentes com o unifilar
- Limpeza controlada: poeira excessiva, insetos, óleo, água no piso
- Espaço livre e circulação: nada empilhado na frente do painel
- Se o contrato prevê: termografia pontual em conexões críticas (mesmo que a campanha completa seja trimestral)
Qualquer hotspot repetido no mesmo ponto vira pendência formal, não "olhamos de novo no mês que vem" sem prazo.
3. Motores elétricos críticos
- Ruído, vibração e temperatura de carcaça (toque seguro / sensor, nunca improvisar em eixo)
- Estado de ventilação, filtro e ambiente (poeira, umidade)
- Caixa de bornes: tampa, prensa-cabo, sinais de aquecimento
- Acoplamento e base: folga visual, parafusos aparentes soltos
- Registro de horas / regime se a planta controla (contínuo vs intermitente)
Motor que "ainda gira" com isolamento degradado é candidato a ensaio (megger) e, se for o caso, a decisão de rebobinamento ou troca. O mensal só aponta; o ensaio confirma.
4. Aterramento e SPDA (inspeção visual mensal)
- Conexões visíveis de malha e barramento de aterramento: corrosão, frouxidão aparente
- Continuidade visual de descidas e equipotencialização acessíveis
- Sinais de furto de cabo ou dano mecânico
- Em predial/condomínio ligado à planta: estado aparente do SPDA (inspeção completa e laudo seguem periodicidade própria)
Medição de resistência de aterramento normalmente não é mensal. É semestral/anual conforme criticidade. O mensal detecta dano óbvio antes da medição formal.
5. Grupo gerador e energia de emergência
- Nível de combustível, vazamentos, baterias e carregador
- Alarmes no painel de comando; horas do motor
- Teste de partida em vazio, se o procedimento da planta permitir no mês
- Transferência / QTA: indicar se houve falha de comutação no período
- Ambiente da sala: ventilação, exaustão, acesso livre
Detalhes de projeto e manutenção mais profunda estão no guia de grupo gerador industrial. No mensal, o objetivo é garantir que o backup não falhe na falta real.
6. Subestação, cabine e transformador (o que cabe no mensal)
- Inspeção visual externa: óleo no piso, nível aparente, ruído anormal, odor
- Alarmes de proteção e temperatura no período (registrar eventos, mesmo que resetados)
- Estado de portas, intertravamentos aparentes, sinalização e acesso
- Umidade e ventilação da cabine
- Nada de manobra em média tensão sem equipe e procedimento adequados
Ensaio de óleo, DGA e testes elétricos completos não são mensais. São do plano de manutenção de subestação e transformador. O checklist mensal só garante que a anomalia não passou batida.
7. O que registrar em toda visita
| Campo | Por quê |
|---|---|
| Data, horário, responsável | Rastreabilidade e ART / OS |
| TAG do ativo | Sem TAG, a pendência some |
| Status (OK / atenção / bloqueio) | Priorização clara |
| Foto da anomalia | Evidência para corretiva e auditoria |
| Ação recomendada e prazo | Evita "ficar de olho" sem data |
| Peça ou ensaio necessário | Alimenta compra e parada |
Modelo rápido de checklist (copie e adapte)
- Sala elétrica / cabine: acesso, EPI, unifilar, ambiente
- QGBT: portas, odor, sinalização, limpeza, hotspots visuais
- CCM / comando: contatores, etiquetas, ruído, poeira
- Motores críticos (lista TOP 10): ruído, vibração, bornes, ventilação
- Aterramento visível: corrosão, cabo, conexões
- Gerador / QTA: partida, combustível, alarmes, baterias
- Transformador / cabine (externo): óleo, alarmes, ruído, acesso
- Pendências do mês anterior: fechadas ou reagendadas com nova data
- Assinatura e arquivo do relatório
Se o mesmo item aparece "atenção" por três meses seguidos, não é checklist. É falha de gestão: falta peça, falta janela ou falta dono da pendência.
Frequências que não devem ir no mensal
- Trimestral: termografia ampla de painéis e conexões críticas
- Semestral / anual: ensaio de óleo / DGA, megger de campanha, teste de relés, medição de aterramento formal
- Parada programada: reaperto torqueado em massa, retrofit, troca de disjuntor, overhaul
Misturar tudo no mensal sobrecarrega a equipe e o roteiro morre em 60 dias.
Como a Novek pode ajudar
A Novek Energia monta e executa roteiros mensais de manutenção elétrica industrial alinhados ao inventário da planta, com registro fotográfico, classificação de severidade e encadeamento para corretiva, termografia e parada. O serviço entra em eletricidade industrial e serviços de campo, com mobilização em todo o Brasil.
Se a sua fábrica ainda depende de "passar o olho" sem papel, solicite um diagnóstico. Em até 24h em horário comercial retornamos com proposta de checklist adaptado aos seus ativos e, se fizer sentido, contrato de execução mensal com relatório.
Perguntas frequentes
Dúvidas comuns sobre este tema
Checklist mensal substitui a manutenção preventiva anual?
Não. O mensal detecta anomalia e gera histórico. Ensaios, reaperto em massa, óleo de transformador e campanhas de termografia entram em periodicidades maiores ou na parada programada. Os dois se complementam.
Dá para fazer o roteiro mensal com a planta rodando?
A maior parte da inspeção visual, registro de alarmes e checagem de ambiente ocorre com a instalação em operação, com distância e EPI adequados. Abertura de cubículo de média tensão, LOTO e ensaios pedem procedimento e, muitas vezes, janela própria.
Quem deve assinar o checklist?
O responsável pela execução no dia (eletricista ou técnico autorizado) e, no fechamento do período, o responsável técnico ou a supervisão de manutenção da planta. Sem assinatura e arquivo, a auditoria trata como se a visita não tivesse acontecido.
Quantos ativos colocar no mensal?
Comece pelos críticos: entrada, QGBT, CCM de linha, motores que param a produção, gerador e transformador. Expandir demais no primeiro mês mata a adesão. Melhor um TOP 20 cumprido do que uma lista de 200 itens abandonada.
A Novek executa checklist mensal em plantas fora de Minas?
Sim. Atendemos indústrias em todo o Brasil com roteiro adaptado, relatório e encadeamento para corretiva e preditiva. O primeiro passo é enviar o inventário elétrico resumido ou agendar visita de diagnóstico.
